免拆模板保溫一體板之所以叫這個名字,就是因為它施工起來非常的便捷,澆注施工,省去了做外墻保溫施工,施工完成后,直接在其抗裂砂漿保護層完成裝飾施工即可。今天我們就免拆模板保溫一體板的施工工藝來給大家做一個詳細的介紹!
免拆模板保溫一體板施工工藝講解如下:
【一】免拆模板保溫一體板施工流程:免拆外模板排版>>裁割>>安裝加強錨栓(瓷磚飾面)>>彈線>>綁扎鋼筋及墊塊>>立免拆外模板>>立木(竹)膠合外模板>>立內側模板>>穿對拉螺栓>>立模板木方次楞>>立模板雙鋼管主楞>>調整固定模板位置>>澆筑混凝土>>拆除主次楞及模板>>自保溫砌塊砌體>>拼縫及陰陽角處抗裂處理>>專用抹面砂漿施工>>飾面層施工。
【二】免拆模板保溫一體板施工工藝細節:
1、確定免拆外模板分隔方案:根據外墻尺寸確定免拆外模板分隔方案并繪制安排版圖,盡量使用主規格復合保溫板。
2、免拆外模板裁割:對于無法用主規格安裝的部位,應事先在施工現場用切割鋸切割成為復合要求的尺寸。
3、瓷磚飾面時安裝加強錯栓:在施工現場用手槍鉆在免拆外模板預定位置穿孔,安裝加強錨栓,每平方米不少于 5個。門窗洞口處可增設錨栓。
4、彈線:免拆外模板安裝前應根據設計圖紙和排板圖復核尺寸,并設計安裝控制線彈出每塊板的安裝控制線。
5、綁扎鋼筋及墊塊:外墻鋼筋綁扎驗收后在鋼筋內外兩側綁扎C20 水泥砂漿墊塊(3~4塊/m2)。

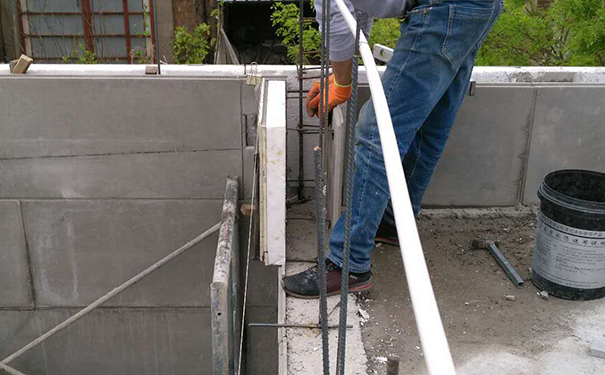

6、立免拆外模板:根據設計排板圖的分隔方案安裝免拆外模板,并用綁扎鋼絲將加強錨栓(瓷磚飾面)與鋼筋綁扎定位,先安裝外墻陰陽角處板,后安裝主墻板。

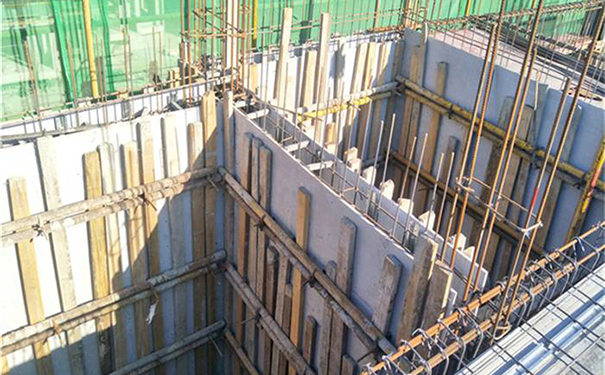

7、立外墻外模板:根據混凝土施工驗收規范和建筑模板安全技術規范的要求采用傳統做法,安裝外墻內側木(竹) 膠合板和木方次楞、鋼管主楞。
8、立外墻內側模板:根據混凝土施工驗收規范和建筑模板安全技術規范的要求,采用傳統做法,安裝外墻內側木 (竹) 膠合板和木方次楞、鋼管主楞。
9、安裝對拉螺栓:根據每層墻、柱高度按傳統模板施工方法確定對拉螺栓間距,用手槍鉆在免拆外模板、木竹膠合外模板和內側模板相應位置開洞穿入對拉螺栓并初步調整螺栓。
10、安裝模板主次楞:立外墻外側豎向( 40x 70mm 或50x 80mm )次楞橫向安裝水平向 2根 48x 3.5 鋼架管為主楞,固定內外模板、主次楞,調整模板寬度和垂直度,使之達到施工要求。
11、混凝土澆注:混凝澆注應用 I 型鍍鋅鐵皮扣在免拆外模板上口形成保護帽?;炷撂涠葢媳盟突炷翆α鲃有缘囊?。
12、主次楞及模板拆除:拆除時間和要求應按照《混凝土施工質量驗收規范》(GB50203--2002)和《建筑施工模板安全技術規范》 (JGJ162--2008)的規定執行。
13、砌筑自保溫砌塊砌體:外圍護結構填充墻自保溫砌體施工按照相應國家和砌體設計規范和規程的規定施工,且自保溫砌塊外側應同免拆外模板外側在同一垂直立面上。
14、拼縫及陰陽角處抗裂處理:免拆外模板拼縫處、陰陽角以及與自保溫砌體相交處,用聚合物砂漿抹壓找平,并鋪設200mm寬耐堿玻纖網格布,加強抗裂措施處理。
15、專用抗裂砂漿抹面:免拆外模板與自保溫砌體外側應整體分層抹壓20mm 水泥抗裂砂漿,使外立面平整,復合驗收要求。
16、飾面層施工:涂料或面磚飾面層應按照《建筑節能工程施工質量驗收規范》(GB50411-2007) 的做法施工。
免拆模板保溫一體板和任何外墻施工都不一樣,它雖然降低了整個外墻工程的施工周期,但卻并不是一般施工人員就可以完成的,免拆模板保溫一體板有著復雜的施工工藝流程,施工人員需要經過專業的培訓和實踐才能正式上崗施工。
