防靜電地坪漆施工方案需要經過專業人士周密思考,反復斟酌修改后,才能撰寫出來,關于網上流傳的防靜電地坪漆施工方案一般都是文庫圖片類型,不適合大家下載通用。小涂也是考慮到大家所面臨此難題,專門整理了一份由通合實業集團地坪漆專業人士撰寫,且通用于我方內部的防靜電地坪漆施工方案,下面我們將它的文字版放出,方便大家觀看與使用。
關于防靜電地坪漆施工方案詳細介紹請查看以下范本:
一、工程概況
1、地坪描述:在新建混凝土地面鋪設2mm厚防靜電環氧地坪面層,該防靜電地面系統接地端與房內等電位接地端用4㎜2鍍鎳編織導線壓接連接,門口地坪用金屬裝飾條固定,鋪設面積約1000㎡。
2、計劃工期:15天。
3、質量等級:優良。
4、安全目標:確保無重大工傷事故。
5、技術規范:參照規范
GB50209-2002《建筑地面工程施工質量驗收規范》
SJ/T11294-2003《防靜電地坪涂料通用規范》
SJ/T31469-2002《防靜電地面施工及驗收規范》
SJ/T10694-2000《電子產品制造防靜電系統檢測方法》
二、地坪施工組織方案及工藝技術方法
1、施工流程:
施工準備>>接地引出導線預裝>>基層地面打磨清理>>基層地面修補找平>>房間門墻踢腳保護>>滾涂底涂>>批中涂加強支撐層>>局部貼裝銅薄>>批涂和滾涂導電層>>刮涂面層>>門口地坪安裝飾條>>清理交驗。
2、施工組織:
1)機具:地面打磨處理機1臺,手持打磨機1臺,吸塵器1臺,手持攪拌1臺,50kg臺秤1臺,通用機具若干。
2)人員:領隊1名,操作工5名。
3、施工工藝技術方法
(一)對基層地面技術要求及處理方法:
1)混凝土基層,必須堅固、密實、平整,強度必須檢測并應符合設計要求;不應有起砂、空鼓、麻面等現象。
2)首層或地下室基層應設防水防潮隔離層。做法符合GB50209–2002《建筑地面工程施工質量驗收規范》。
3)基層表面應平整,平整度應用2m直尺檢查,并應符合下列規定
A、當防靜電涂層厚度不小于5mm時,允許空隙不應大于4mm。
B、當防靜電涂層厚度小于5mm時,允許空隙不應大于2mm。
4)基層必須干燥。在深為20mm的厚度層內,含水率不應大于6%。當設計對含水率有特殊要求時,應按設計要求施工。
5)基層裂縫的處理,用切割機切成深度大于10mm的V型槽,宜用環氧中涂石英砂漿刮平。彈性自流平型涂層,應用彈性中涂填平。基層伸縮縫的處理同上,但應清理縫內的雜物,清理深度不小于10mm。
6)基層表面必須潔凈。施工前,基層表面處理方法應符合下列規定
A、當采用裝有金剛石磨盤的機動打磨設備或手持式打磨機具等打磨表面,將基層表面的浮灰、水泥渣及疏松部位清理干凈;
B、當采用噴砂或拋丸機時,應使基層形成均勻粗糟面;
C、如有凹陷不平等缺陷,應使用膩子找平。當混凝土及木質基層上涂刮膩子時,應先涂刷底涂,表干后再刮膩子。經打磨、擦拭干凈,然后在進行底涂的施工。當正式施工時,必須清掃或工業吸塵器將基層表面清理干凈。
7)已被油脂、化學藥品污染的表面或改建、擴建工程中被侵蝕的疏松基層,應進行表面預處理,宜采用下列處理方法:
A、被油脂、化學藥品污染的表面,可使用溶劑、洗滌劑、堿液洗滌或用火烤、蒸汽吹洗等方法處理,但不得損壞基層;
B、被腐蝕介質侵蝕的疏松基層,必須鑿除干凈,用細石混凝土等填補,養護后按新的基層進行處理。
注:基礎地面在施工前7天內不得撒水拖地,保持地面干燥。室內平均溫度低于10℃不能進行涂裝施工。
(二)施工方法:
1)接地引出導線預裝:在等電位接地箱下方墻面及地面開槽,預埋4㎜2鍍鎳編織導線。

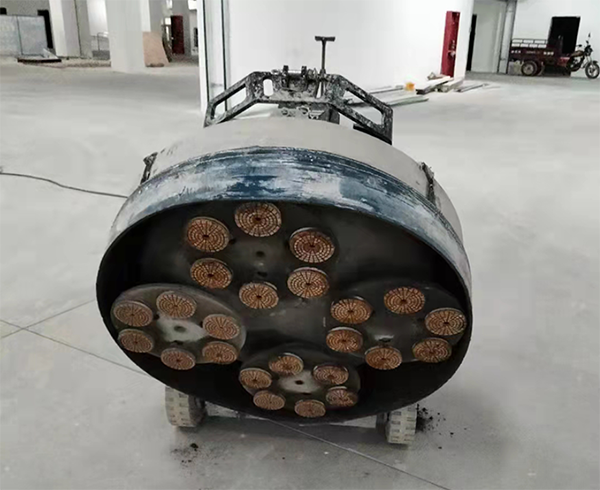

2)基層地面打磨清理:用面打磨處理機(邊角用手持打磨機)將舊水磨石地面打磨一遍,增加底涂的滲透,提高附著力;有油污的地方加強打磨,用二甲苯清理,地面錯落不平處,過度性磨平處理。
3)基層地面修補找平:用環氧石英砂漿找平地面凹坑;地面錯落不平處,用環氧石英砂漿過度性找平處理。
4)房間門墻踢腳保護:房間地面踢腳美紋紙或透明膠帶保護;門及門口兩側用PE膜保護。
5)滾涂底涂:在滾涂底涂前,應再對地面進行清理!用底涂材料BV—23滾涂一遍,用料量約0.2kg/㎡,干燥時間4-8小時。
6)批涂加強支撐層(中涂):用中涂材料MV—04拌和50—120目石英砂在底涂上批涂2—3遍。用料量MV-04材料0.kg/㎡,石英砂2-4kg/㎡,涂層厚度約1.2㎜,經20小時熟化干燥,檢查平整度,用磨光機具進行表面處理。
7)局部貼裝銅薄:用寬10㎜、厚0.05-0.08㎜的銅薄粘貼在中涂表面上,銅薄貼裝位置應在距踢腳100mm處,每個房間貼裝長度5m。與接地端4㎜2鍍鎳編織導線壓接連接。
8)批涂和滾涂導電層:用導靜電材料EB35在中涂上批涂一遍,本涂層距踢角50㎜處可不涂覆,用料是0.1kg/㎡,涂層厚度約0.1㎜,經4小時干燥后再用該料滾涂一遍,用料量同上;檢查本涂層的系統電阻,電阻值應為1×103-1×105Ω。

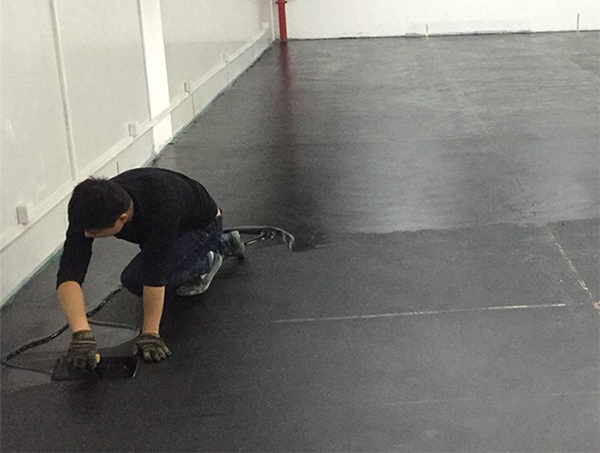

9)刮涂面層:用防靜電自流平面漆ESS69摻少量滑石粉用刮刀批涂一遍,經過4—8小時干燥后,用齒形鏝刀刮涂一遍。用料量ESS690.9kg/㎡,涂層厚度0.8㎜。面層防靜電系統電阻應為1.0×106-1.0×109Ω。
10)門口地坪安裝飾條:用M8×80塑料脹栓固定銅裝飾條。
三、施工質量保證措施
1、熟悉圖紙及設計規范,組織有關人員學習研究施工圖紙、操作規程及質量標準,做詳細施工技術交底工作,建立技術資料檔案。
2、對原料、半成品進行核對,確保規格、型號、數量及質量符合要求,并按質量規范核驗。
3、在施工前應對各種材料進行現場打小樣,驗證原料、現場基礎狀況及氣候條件,做好超前試驗工作。
4、表面油污、雜物必須徹底清干凈。
5、做好自檢、互檢、抽檢相結合,確保施工過程各環節的質量。
6、每一道工序必須進行檢驗并合格,不合格不得進入下道工序。嚴格把關,嚴格執行質檢員制度。
7、強化管理落實崗位責任制,認真做好安全教育。
8、以優質工程為目標,以質量標準為依據,做到工程一次驗收達到優良。
四、安全及文明施工措施
(一)安全施工措施:
1、全體施工人員必須遵守現場管制規定。
2、施工前必須對全體施工人員進行安全作業技術交底,使大家牢固樹立安全第一思想。
3、進入施工現場必須嚴格執行公司施工現場安全措施管理標準化規定和文明禮貌施工現場考核例會的規定,經常檢查督促。
4、進入現場的各種主料、輔料都應堆放整齊,嚴禁亂放,要有專人負責,各類電器設備要安全可靠。
5、電器動力、照明必須分開,不準一閘多用。配電箱應加鎖。
6、配料或清洗用的稀釋劑、催化劑如乙酯等易燃暴材料,不得曝曬,專門存放,并配備專用消防器材。
7、遇到雨天過后,對各種電器設備進行嚴格檢查,確定無誤方可使用。
8、現場嚴禁吸煙。
(二)文明施工措施:
1、工作現場保持清潔。
2、施工時不制造噪音、揚塵等危害因素。
3、遵守甲方一切規章制度及有關規定,服從廠內有關部門的管理,嚴格按照環保、消防、城管等部門的規定施工。
4、衣著整齊,服從安排。文明用語,文明施工。
5、施工人員必須在指定的路線上行走。
防靜電地坪漆是這個科技飛速發展的社會不得不用到的地坪漆,很多現代化產物都需要預防靜電產生,靜電帶給某些空間的危害是可駭的。因此,如何將防靜電地坪漆做好至關重要,只有按照詳細完整的防靜電地坪漆施工方案流程進行施工,才可得到保障。
以上就是關于“防靜電地坪漆施工方案”詳細文字版介紹,相信你查看了小涂分享的內容后,一定會感激涕零,防靜電地坪漆施工相關的方方面面都有明確解析,不要客氣,直接拿走吧。
